Archiwum kategorii: Aktualności

W lutym zima nie wstrzymuje prac inwestycyjnych w Choszcznie

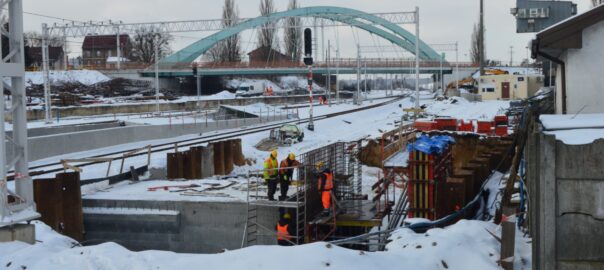

Pomimo zimowych utrudnień w miesiącu lutym 2021 roku na stacji kolejowej w Choszcznie prace inwestycyjne w torach numer jeden i trzy nie zostały zawieszone. Wykonawcy robót na pewno trochę wolniej niż wcześniej ale nadal wykonują swoje zadania. W rejonie stacji  układane są kable oraz rozpoczęto już wywóz ziemi z toru numer trzy. Przy przejściu podziemnym  odbywa się zakładanie kolejnych metalowych elementów szalunków  a wewnątrz nich  jest  montowane odpowiednie zbrojenie do wykonania wylewki. Ułożone zostały już nowe rozjazdy w torze numer jeden i trzy na osiedlu południowym na Betlejem. Sukcesywnie są przewożone oraz układane w  torze numer jeden kolejne rozjazdy tym razem od strony miejscowości  Stawin w kierunku stacji kolejowej Dolice. Czytaj dalej W lutym zima nie wstrzymuje prac inwestycyjnych w Choszcznie

Rozebrano najstarszą murowaną nastawnię w Choszcznie

W ostatnich dniach stycznia oraz w miesiącu lutym 2021 roku pracownicy firmy budowlanej  MAXBUD ze Stargardu prowadzili rozbiórkę ostatniej najstarszej murowanej nastawni w Choszcznie.  Nastawnia wybudowana była w 1847 roku przez Niemców i służyła dla potrzeb kolei do prowadzenia ruchu pociągów w dawnym  Arnswalde za pomocą mechanicznych urządzeń nastawczych dla dwóch jednotorowych linii kolejowych do 24 lutego 1945 roku. Po II wojnie światowej w czerwcu 1945 roku stacja kolejowa i nastawnia została przejęta od Rosjan przez polskich kolejarzy i już we wrześniu  uruchomiono w Choszcznie rozkładowy  ruch pociągów.  W grudniu 1948 roku kolejarze zakończyli budowę drugiego  toru  na linii kolejowej nr 351 Szczecin – Poznań, która stała się linią dwutorową a była też jednotorowa linia nr 410 prowadząca do Barlinka, która obsługiwana była przez urządzenia mechaniczne z tej nastawni do końca czerwca 1987roku.  Po oddaniu nowoczesnej jedno- okręgowej wysokiej nastawni blaszanej oraz wymiany wysłużonych mechanicznych urządzeń na przekaźnikowe urządzenia sterowania ruchem kolejowym w  Choszcznie nastawnia wykonawcza dla służby ruchu stała się zbędna. Czytaj dalej Rozebrano najstarszą murowaną nastawnię w Choszcznie

Duży mróz wstrzymał prace w tunelu podziemnym w Choszcznie

W pochylniach do przejścia podziemnego w Choszcznie od listopada 2020 roku prowadzone były prace przy wykładaniu ścian dekoracyjnymi płytami kamiennymi. Spore utrudnienia dla wykonawcy tych prac sprawiała pogoda.  W ubiegłym roku kłopoty sprawiały  często  padające deszcze a w lutym 2021 roku padający śnieg oraz mrozy dochodzące do -12oC poniżej zera. Pracownicy we własnym zakresie sami dokonywali zabezpieczenia  nie zadaszonych pochylni wejściowych prowadzących do podziemnego tunelu prowizorycznie grubymi plandekami oraz  folią. Czytaj dalej Duży mróz wstrzymał prace w tunelu podziemnym w Choszcznie

Mrozy wstrzymują inwestycje torowe na szlaku Dolice – Choszczno

Na początku lutego 2021 roku wystąpiły kilkudniowe duże spadki temperatury do -12o C poniżej zera oraz pojawiły się spore opady śniegu. Wykonawca prac inwestycyjnych w torze numer jeden na szlaku Choszczno – Dolice został zmuszony do przerwania wykonywanych prac do dnia 14 lutego. Skute lodem zostało osiem sztuk przepustów gdzie wykonywane są główne prace. Zamontowane zostały sączki i pompy, które miały za zadanie wypompować wodę gruntową napływającą w miejsce  budowanego przepustu. Czytaj dalej Mrozy wstrzymują inwestycje torowe na szlaku Dolice – Choszczno

W Choszcznie ruszyły prace ziemne w pierwszym torze

W dniu 27 stycznia 2021 roku w Choszcznie rozpoczęły się ostatnie prace ziemne w pierwszym torze prowadzone na długości  peronu drugiego i dalej w kierunku budynku nastawni dysponującej. Wybierana i wywożona jest zmieszana stara ziemia spod torowiska do właściwej głębokości pod nadzorem geodezyjnym. Wszystkie nierówności w wykopie zaraz wyrównywane są przez  spychacz, który przesuwa się sukcesywnie w kierunku budynku dworca kolejowego i budowanego za nim ostatniego elementu przejścia podziemnego pod torem  i  w  peronie. Czytaj dalej W Choszcznie ruszyły prace ziemne w pierwszym torze

Rozebrano dawne przedszkole kolejowe w Choszcznie

Budynek przy ulicy Kolejowej w Choszcznie po wojnie został odbudowany ze zniszczeń wojennych i zaadaptowany przez PKP na przedszkole. Do przedszkola uczęszczały głównie dzieci  z rodzin kolejarzy i nie tylko bo były przyjmowane również dzieci z pracujących po za koleją  jeżeli były tylko wolne miejsca. Obiekt należał bezpośrednio pod  Zakład Gospodarowania Nieruchomościami w Szczecinie podległy pod DOKP Szczecin. Wszelkie naprawy dokonywane  były przez służby kolejowe mające siedzibę w Choszcznie jak:  Odcinek Elektroenergetyczny MES Choszczno, Rejon Budynków  Choszczno oraz Lokomotywownia  Choszczno. Czytaj dalej Rozebrano dawne przedszkole kolejowe w Choszcznie

W zimowej szacie inwestycje torowe w Choszcznie

Po kolejnych nocnych opadach śniegu w dniu 14 stycznia 2021 roku stacja kolejowa w Choszcznie pokryta jest białym puszystym śniegiem. Mimo zimowej scenerii w różnych miejscach prowadzone są prace inwestycyjne przez kilku wykonawców robót. Na peronie pierwszym wyrasta brakująca część tunelu do przejścia podziemnego pod torami. Na górnej części wiaty peronowej na peronie drugim również trwają prace wykończeniowe. Rozebrany został  na całym odcinku tor główny dodatkowy numer trzy.  W rejonie stacji prowadzone są prace przy dwóch przepustach pod torami  w torze numer jeden w ciągu ulicy Sienkiewicza oraz w torze numer jeden i trzy przy ulicy Kolejowej. Czytaj dalej W zimowej szacie inwestycje torowe w Choszcznie

Życzenia Wesołych Świąt Bożego Narodzenia 2020r

Rozpoczęto budowę odwodnienia toru pierwszego w Choszcznie

W dniu 14 grudnia 2020 roku rozpoczęto prace przy układaniu  odwodnienia pomiędzy torem  numer jeden  a torem numer dwa w środkowym rejonie stacji Choszczno. Na górnej części konstrukcji wiaty peronowej na peronie drugim trwają ostatnie prace wykończeniowe poszycia dachowego. Na torach  wyładunkowych numer 44 i 46 trwają wyładunki  z wagonów cystern płynnego nawozu zamówionego przez odbiorcę Spółdzielcze Przedsiębiorstwo Handlowe „SKR’’ Strzelce Krajeńskie. Czytaj dalej Rozpoczęto budowę odwodnienia toru pierwszego w Choszcznie

Grudniowe prace inwestycyjne w torze jeden w Choszcznie

W  pierwszej połowie grudniu 2020 roku prowadzone prace w torze numer jeden w Choszcznie codziennie zmieniają obraz wykonywanych robót. Sukcesywnie są zwożone i składowane w różnych miejscach materiały potrzebne do wykonywania inwestycji. Na placu obok wieży ciśnień złożono krawężniki , kręgi, zbrojenia  oraz materiały sypkie potrzebne do budowy nowego peronu numer jeden.  Przy torze numer pięć wykonane zostały wykopy i zakładane są szalunki potrzebnych do wylania ławy fundamentowej, na której zostaną układane krawężniki peronowe. Od miejscowości Gostyczyn aż do Osiedla Południowego zwanego Betlejem zebrano i wywieziono stary tłuczeń oraz wykonano wykop. Czytaj dalej Grudniowe prace inwestycyjne w torze jeden w Choszcznie
